בניית ממ"ד בבית פרטי היא יציקה של חדר מבטון מזוין, בצמוד לדירה ועם כניסה ישירה ממנה, לפי מפרט של פיקוד העורף. לבתים צמודי קרקע ולבניינים של עד שתי קומות יש היום מסלול מהיר של פטור מהיתר, אבל לא מתחילים לחפור לפני שפיקוד העורף אישר את התכנית. במדריך הזה נסביר מי זכאי, מה הדרישות, איך מתבצעת היציקה בפועל ואילו בדיקות נדרשות בסוף.

מי יכול לבנות ממ"ד בפטור מהיתר?
בעקבות מלחמת "חרבות ברזל" אושרה הוראת שעה שמאפשרת להוסיף ממ"ד לדירה קיימת בלי לעבור הליך היתר מלא. לפי עמוד השאלות והתשובות של מינהל התכנון, המסלול חל על דירה שנבנתה בהיתר, כשהיא:
- בית צמוד קרקע, או
- דירה בבניין של עד שתי קומות מעל פני הקרקע, בלי קומות מרתף.
בנוסף, בדירה לא קיים ממ"ד, והממ"ד לא ייבנה בצמוד לחלק לא חוקי של המבנה. לפי אותו עמוד, המסלול בתוקף מ-26.10.2023 ועד 26.10.2026. בניין שאינו עומד בתנאים יכול עדיין לבנות ממ"ד, אבל במסלול של רישוי מקוצר או רישוי מלא.
מה הדרישות העיקריות לממ"ד?
| נושא | הדרישה | מקור |
|---|---|---|
| שטח | 9 מ"ר נטו לפחות; במקרים חריגים עד 5 מ"ר נטו באישור פיקוד העורף | תקנות ההתגוננות האזרחית |
| נפח | 22.5 מ"ק לפחות | תקנות ההתגוננות האזרחית |
| הגדלה | עד 15 מ"ר נטו כולל שירותים/רחצה | תיקון 163 לחוק התכנון והבנייה |
| מרחק מגבול מגרש | עד 1 מטר בפטור מהיתר בבנייה נמוכה | תמ"א 40/א/1/1 |
| מבנה | בטון מזוין — עובי, זיון וסוג הבטון לפי מפרט פיקוד העורף וסיווג היישוב | מפרט פיקוד העורף |
| מסגרות מגן | דלת הדף, חלון ממ"ד וצינורות אוורור | ת"י 4422 |
| סינון | מערכת אוורור וסינון דירתית | ת"י 4570 |
הנתונים בטבלה מבוססים על מינהל התכנון ועל רשימת המסמכים שנדרשים בדיווח על סיום העבודה. את הפרטים ההנדסיים — עובי הקירות והתקרה, הזיון והבטון — קובע המהנדס לפי המפרט העדכני של פיקוד העורף, ולא לפי "מידה סטנדרטית".

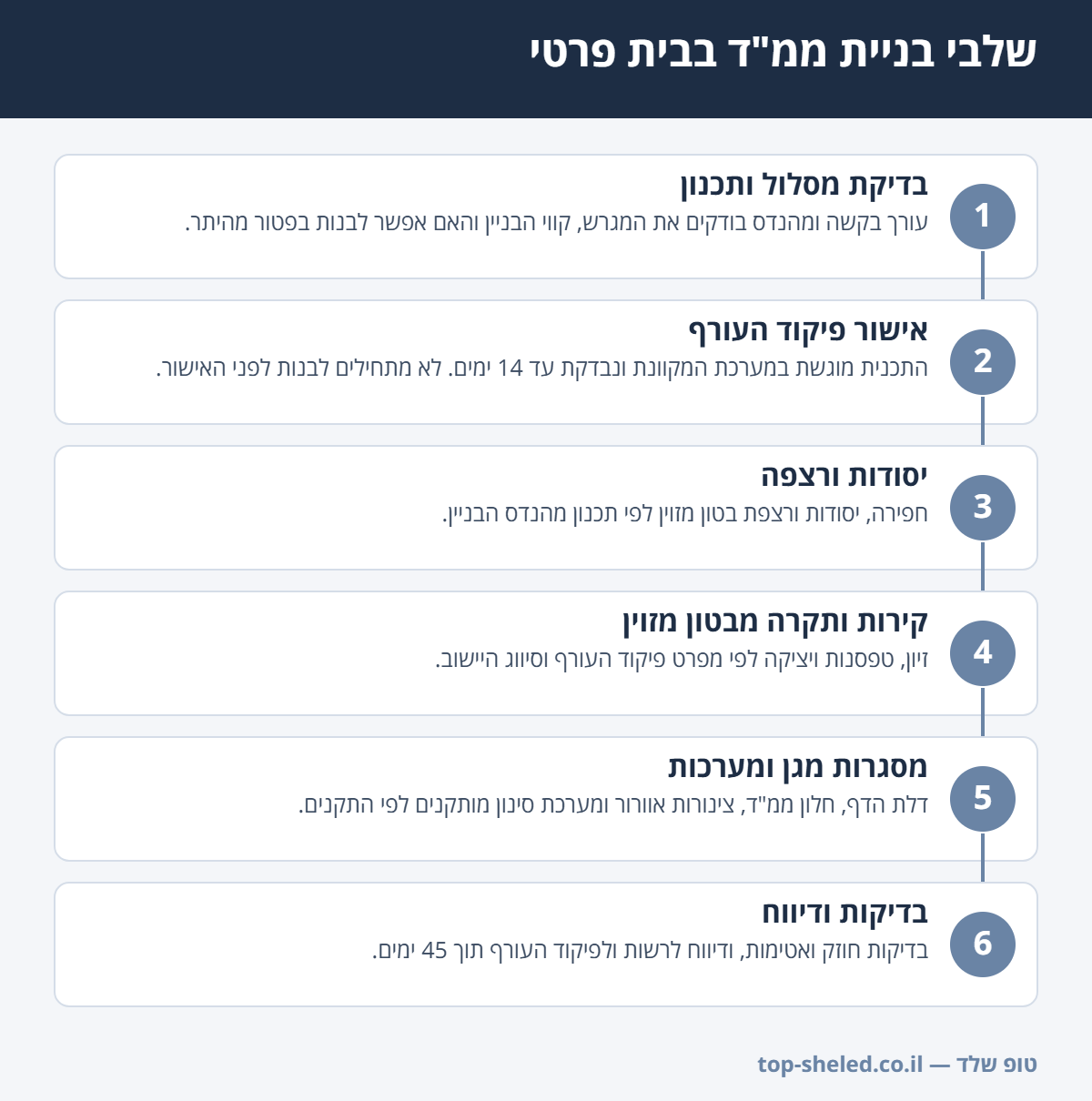

איך בונים ממ"ד בפועל, שלב אחרי שלב?

1. תכנון ובדיקת המסלול
עורך הבקשה בודק את המגרש, את קווי הבניין ואת התכניות החלות, וקובע אם אפשר לבנות בפטור מהיתר. מהנדס הבניין מתכנן את הקונסטרוקציה ואת החיבור לבית הקיים.
2. אישור פיקוד העורף
התכנית מוגשת במערכת המקוונת של פיקוד העורף ונבדקת עד 14 ימים. אם יש הערות, מתקנים ומגישים שוב. רק אחרי האישור מתחילים לבנות.
3. יסודות ורצפה
חופרים ויוצקים יסודות לפי סוג הקרקע והעומסים. בבית קיים חשוב לתכנן את החיבור ליסודות הקיימים כך שלא תהיה שקיעה לא אחידה בין החלקים. על סוגי היסודות הרחבנו במדריך היסודות לבניין.
4. קירות ותקרה מבטון מזוין
מתקינים את ברזל הזיון, סוגרים טפסנות ויוצקים את הקירות והתקרה. בשלב הזה מקבעים גם את המשקופים של הדלת והחלון ואת שרוולי האוורור — טעות כאן קשה מאוד לתיקון אחרי היציקה.
5. מסגרות מגן ומערכות
אחרי היציקה מותקנות דלת ההדף, החלון, צינורות האוורור ומערכת הסינון, כולן ממוצרים ומחברות שעומדים בתקנים הרלוונטיים.
6. בדיקות ודיווח
בסיום עושים בדיקות חוזק לבטון של היסודות, הרצפה, הקירות והתקרה, בדיקת אטימות לפי ת"י 4577 ובדיקת חיפויים לפי ת"י 5075. במסלול הפטור מגישים דיווח לרשות הרישוי ולפיקוד העורף תוך 45 ימים, עם הצהרת מהנדס, תוצאות המעבדה, תמונות ומפת מדידה.
ממ"ד מבטון יצוק או ממ"ד יביל?
| ממ"ד יצוק באתר | ממ"ד מתועש (יביל) | |
|---|---|---|
| ביצוע | יציקה באתר עם טפסנות | מבנה מוכן שמוצב במנוף |
| התאמה למבנה | גמישות מלאה בצורה ובחיבור לבית | מוגבל למידות המוצר |
| עבודה באתר | ארוכה יותר | קצרה יותר, אבל דורשת יסודות יצוקים וגישה למנוף |
| מתאים ל | רוב הבתים הפרטיים | מגרשים עם גישה נוחה ודרישה לקיצור זמנים |
מה משפיע על המחיר של ממ"ד?
לא נפרסם כאן מחיר קבוע, כי הוא משתנה מאוד בין פרויקטים. הגורמים העיקריים הם גודל הממ"ד, סוג הקרקע והיסודות, הגישה לאתר, החיבור לבית הקיים (הריסה ופתיחת פתח), מסגרות המגן ומערכת הסינון, והגמרים. להסבר על אופן התמחור של עבודות שלד ראו את מחירון קבלן שלד.
אילו טעויות כדאי להימנע מהן?
- להתחיל לחפור לפני שהתקבל אישור פיקוד העורף.
- לבנות בצמוד לחלק של הבית שנבנה בלי היתר.
- לשכוח לתאם מראש את מיקום השרוולים, המשקופים והחשמל לפני היציקה.
- לדלג על בדיקות המעבדה — בלעדיהן אי אפשר להשלים את הדיווח.
מדריכים נוספים על עבודות בטון
- קיר דיפון
- בניית קירות בטון יצוקים
- יציקת תקרות ורצפות בטון
- מדרגות בטון יצוקות
- מקלט, ממ"ק וממ"ד
- יציקת בריכת בטון
- קיר תומך וחומת בטון
- יציקת מרתף
מתכננים לבנות? בטופ שלד אנחנו מבצעים עבודות שלד ובטון לבתים פרטיים ולבניינים, בתיאום מלא עם המהנדס. לשיחת ייעוץ חייגו 053-3566488.
שאלות נפוצות
כמה זמן לוקח לבנות ממ"ד?
זה תלוי בהיקף העבודה, בגישה לאתר ובזמני האישורים. בדיקת התכנית בפיקוד העורף במסלול הפטור מהיתר נמשכת עד 14 ימים, ואחריה מתחילים בעבודות הבטון. את לוח הזמנים המדויק קובעים אחרי התכנון.
האם אפשר לבנות ממ"ד בלי היתר בנייה?
כן, בתנאים. לפי הוראת השעה של מינהל התכנון אפשר להוסיף ממ"ד בפטור מהיתר לדירה קיימת שנבנתה בהיתר, בבית צמוד קרקע או בבניין של עד שתי קומות. המסלול בתוקף עד 26.10.2026, ולכן כדאי לבדוק אם הוארך לפני שמתחילים.
מה השטח המינימלי של ממ"ד?
לפי תקנות ההתגוננות האזרחית, 9 מ"ר נטו ונפח של 22.5 מ"ק. במקרים חריגים פיקוד העורף רשאי לאשר ממ"ד קטן יותר, אבל לא פחות מ-5 מ"ר נטו.
אפשר להגדיל את הממ"ד מעבר ל-9 מ"ר?
כן. תיקון 163 לחוק התכנון והבנייה מאפשר להוסיף עד 3 מ"ר לשירותים או לחדר רחצה, ועוד עד 3 מ"ר להגדלת הממ"ד — עד 15 מ"ר נטו בסך הכול, בכפוף לתנאי החוק.
מי צריך להיות מעורב בבניית ממ"ד?
עורך בקשה (אדריכל, מהנדס או הנדסאי), מהנדס או הנדסאי בניין שמתכנן ומפקח, קבלן שלד שמבצע את עבודות הבטון, וספקים מאושרים למסגרות המגן ולמערכת הסינון.
האם ממ"ד יביל הוא חלופה?
כן, מינהל התכנון מאפשר גם ממ"ד מתועש שמגיע לאתר במנוף, אבל הוא עדיין מחייב יסודות יצוקים באתר וחיבור למבנה הקיים.
